一级建造师市政实务案例分析(12)

来源:易云造价

摘要:一级建造师市政实务案例分析(12)

一级建造师市政实务案例分析(12)
  11.某工程可以分为A、B、c三个施工过程,每个施工过程又分为4段,在每个施工过程上每段作业时间如表1所示。根据流水节拍的特点,该工程适合组织无节奏流水施工。

  各施工过程流水节拍 表l

  问题:
  (1)什么是无节奏流水组织方式,试述其实质。
  (2)无节奏流水的流水步距应怎样计算?
  (3)试根据背景资料,组织无节奏流水施工。
  题解:
  (1)答:无节奏流水组织方式,亦称分别流水组织方式。当各施工段(区)的工程量不相等,各专业施工队的生产效率互有差异,并且没有可能组织全等节拍或成倍节拍流水时组织的一种无节奏流水方式。其实质是:各专业施工队连续流水作业,流水步距K经过计算后确定,使得专业施工队之间在一个施工段(区)内不互相干扰,或前后两专业施工队之间工作紧紧衔接。

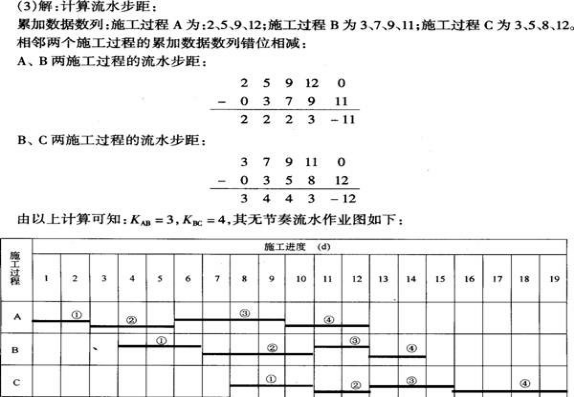

  (2)答:无节奏流水的流水步距K值的计算,是采用“相邻队组每段作业时间累加数列错位相减取最大差”的方法,即首先分/考 试大/别将两相邻工序每段作业时间逐项累加得出两个数列,后续工序累加数列向后错一位对齐,逐个相减最后得到第三个数列,从中取最大值,即为两工序施工队间的流水步距。
