一级建造师市政实务案例分析(1)
来源:易云造价
1.某工程由A、B、C、D、E五个分项工程组成,它在平面上划分为四个施工段,各分项工程在各个施工段上的流水节拍均为3天。A、B施工过程和B、C施工过程允许平行搭接1天,c、D施工过程和D、E施工过程之间各有2天技术间歇时间。施工单位欲对该工程进行流水施工组织。
问题:
(1)一般按照流水的节奏特征不同分类,流水作业的基本组织方式可分为哪几种?
(2)本工程宜采用何组织方式?试述其特点。
(3)根据背景条件,试组织等节奏流水施工。
题解:
(1)答:分为等节奏流水方式、异节奏流水方式和无节奏流水方式三种。
(2)答:宜采用等节奏流水方式。它的特点是在流水组中,每个施工过程本身在施工段中的作业时间(流水节拍)都相等,各个施工过程之间的流水节拍也相等,这是最理想的一种流水组织方式。
(3)解:本工程流水步距为K=3d,流水工期为TP=(5+4-1)×3-2+4=26d,其流水施
工指示图标如表1所示。

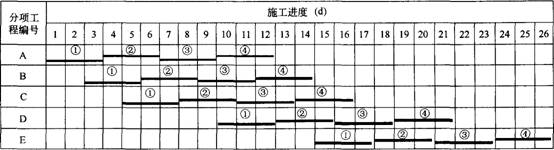

等节奏流水施工图 表1
上一篇: 和谐生活、和谐工作、树立正确的人生观,世界观和价值观!
下一篇: 一级建造师市政实务案例分析(2)
